梁柱节点混凝土标号不同?中建工地这样干!

信息来源:hunningtu.biz   时间: 2025-11-05  浏览次数:34

  建筑工程中,墙柱比梁板混凝土标号高的情况,依据国标需要分隔后先高后低依次浇筑,在近年来以中建为代表的各观摩会上,我们学习到目前各项目多采用以快易收口网为主、隔断气囊为辅的拦截浇筑工艺,混凝土界面清晰、成型质量好,分享大家参考实施。

中建八局三公司项目示例

  首先,依据《混凝土结构工程施工规范》GB50666-2011明确要求,墙柱与梁板的混凝土设计强度:相差1个等级时,可经设计确认后按低标号浇筑;相差2个及以上等级时,需分隔后先浇筑高强度再浇筑低强度。

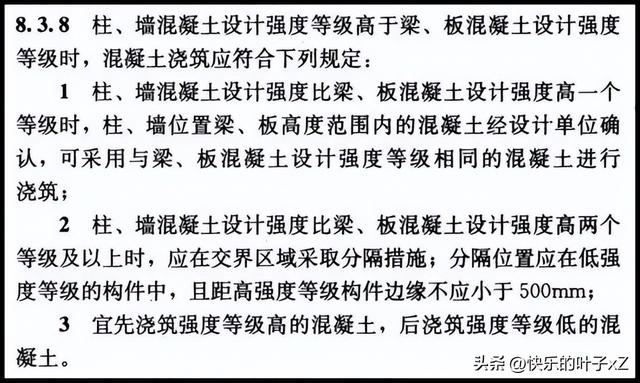

GB50666-2011条文截图

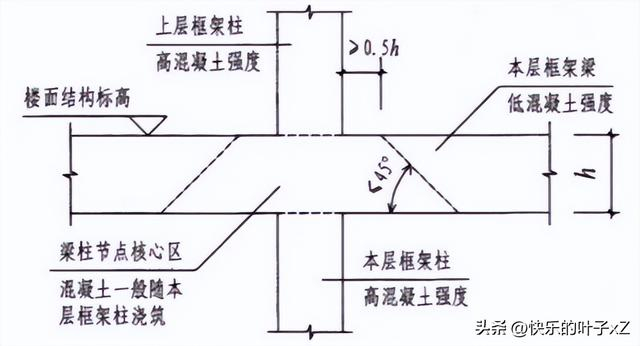

节点高低标号混凝土示意图

  分隔措施一般采用钢丝网板或快易收口网,分隔位置设置在低强度等级构件中,且距高强度等级构件边缘不小于500㎜,分隔后先浇筑高强度混凝土,但应在初凝前完成另一侧低强度混凝土的浇筑覆盖:

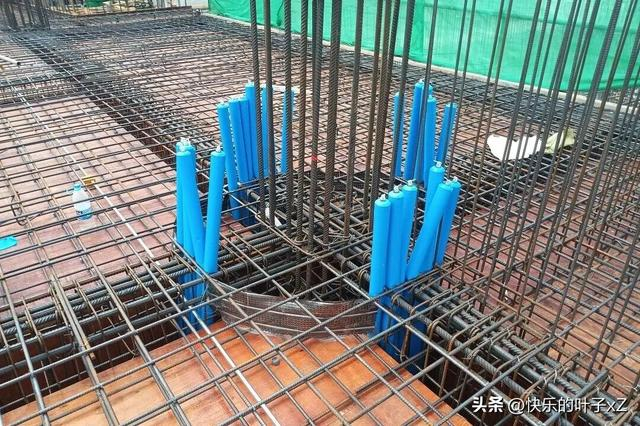

上海建工一建集团项目示例

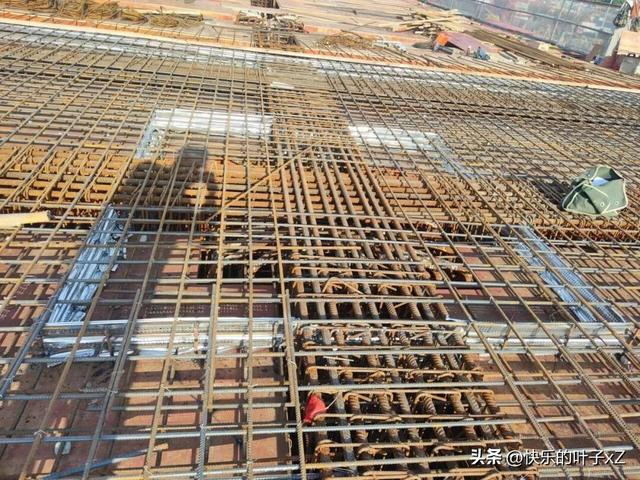

  快易收口网应牢固绑扎在钢筋网架上,底口可采用水泥垫块辅助拦截,梁墙头模板后支,混凝土接搓不能形成冷缝:

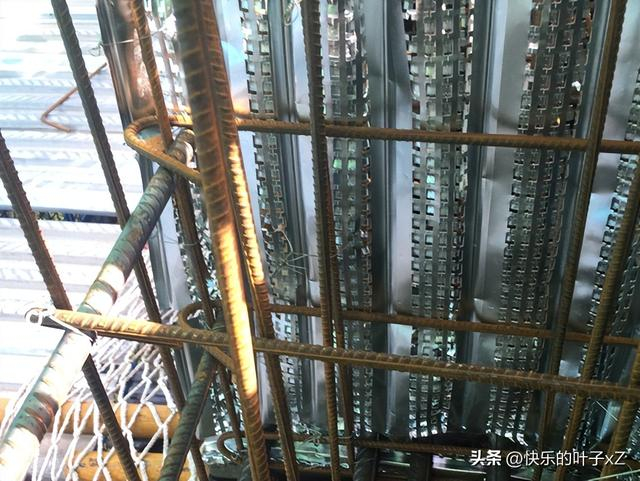

中建二局二公司项目示例

  梁内空间狭小且钢筋密集,传统钢丝网板或快易收口网不易操作,可以采用隔断气囊进行拦截,与快易收口网结合使用:

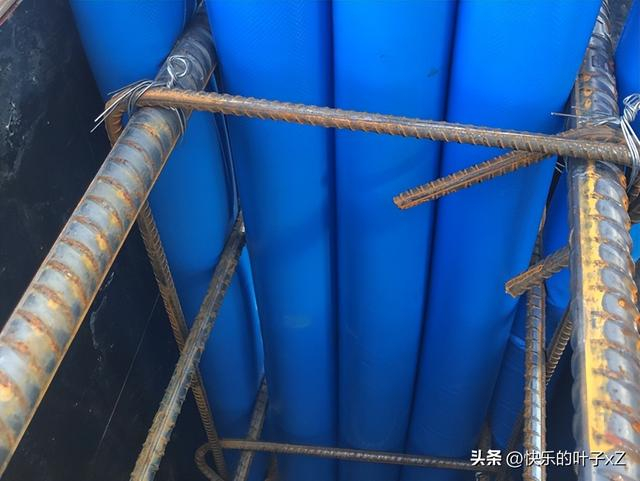

中建三局一公司项目示例

  隔断气囊操作方便,充气前很容易插入钢筋间隙,充气后能将钢筋间隙填塞密实,待高强度混凝土浇筑后,气囊放气拔出便可浇筑低强度混凝土。

中建二局二公司项目示例

  根据项目应用情况反馈,采用“快易收口网+隔断气囊”相结合的拦截浇筑工艺,施工操作方便、拦截牢固可靠,避免标号串打,确保混凝土强度符合设计要求,大幅提升梁柱节点结构工程质量。
